(吉隆坡8日讯)大马第二季完成的建筑工程总值达439亿令吉,按年增加13%,创下历史新高,分析员指出,建筑承包商仍手握充足订单,接下来会有更多新项目出炉,数据中心领域持续活跃,非数据中心项目也蓄势待发,因此对建筑领域维持“增持”评级。
根据兴业研究报告,国家能源(TENAGA,5347,主板公用事业组)披露,该公司在2025年1月1日至8月15日期间已签署5份电力供应协议,涵盖7个数据中心项目,总电力需求达733兆瓦。
ADVERTISEMENT
“若以1.4的保守的电力使用效率比率来计算,733兆瓦的最大用电需求相当于524兆瓦的数据中心产能,以每兆瓦建设成本2000万令吉为基准,对应的工程价值达105亿令吉。”
报告显示,根据DC Byte的市场报告,柔佛目前已承诺的IT数据中心产能大约是1473兆瓦;而仲量联行(JLL)2025年上半年亚太数据中心市场报告显示,吉隆坡有960兆瓦的规划产能。

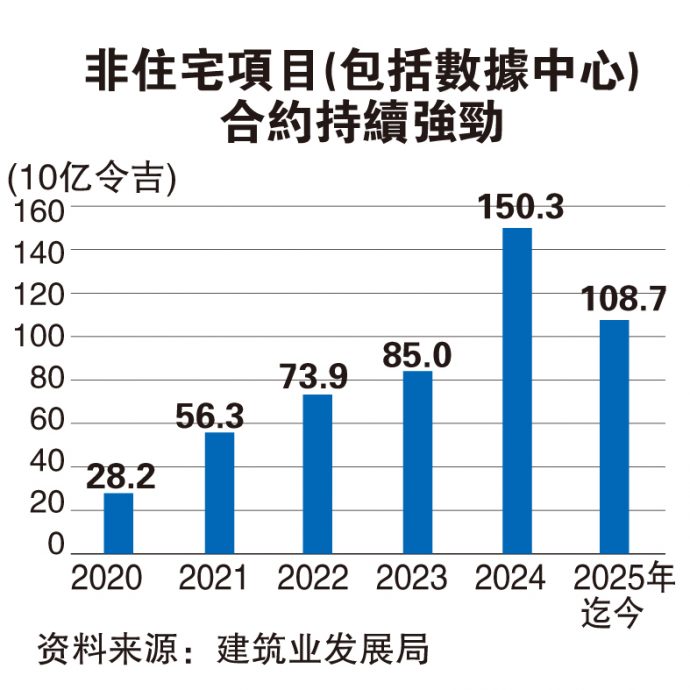

数据中心工程总值687亿
与此同时,Pearl Computing Malaysia(PCM)在波德申收购的389英亩土地将用于数据中心开发,预计可容纳500兆瓦至1吉瓦的产能。上述3个地方合计2933兆瓦至3433兆瓦的产能,对应的建筑价值预计高达587亿至687亿令吉。
另外,非数据中心项目也蓄势待发。 柔佛的高架自动捷运系统预计成本为60亿至70亿令吉,有望在年底前公布得标者,目前已有3家财团向公共及私人界合作单位(UKAS)提交建议书。
其他重点项目包括槟城轻快铁系统工程,预计合约大约在30亿至40亿令吉,该工程的得标结果有望在2025年下半年揭晓;而槟城轻快铁第二阶段的工程预计在50亿至60亿令吉,预料将在10月份进行公开招标。
此外,第13大马计划将于2026至2030年实施,发展开支高达4300亿令吉,为史上最高,也有望带动更多基建项目。
分析员补充,马股的建筑指数目前的远期本益比为18.3倍,估值仍有上升空间,因为在2017年建筑的周期高峰期,建筑指数的本益比大约是15至16倍,而且当时并无强势的数据中心题材。行业潜在下行风险包括工程颁布进度意外放缓;劳工短缺;以及数据中心在大马的投资规模缩减。

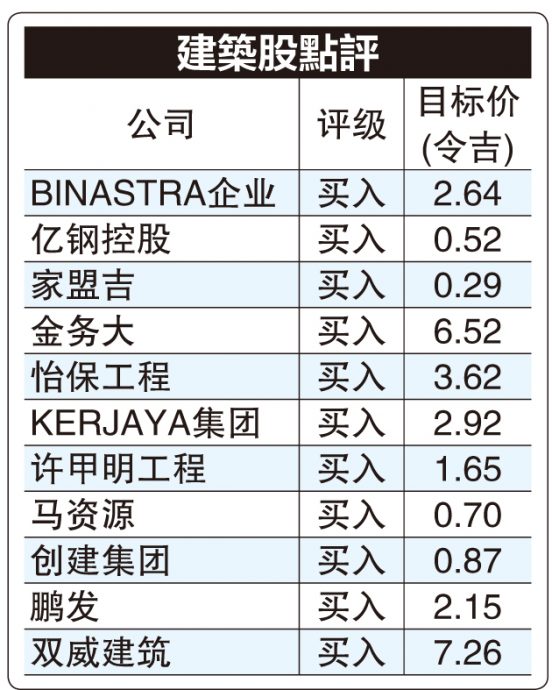

首选股包括金务大(GAMUDA,5398,主板建筑组)、双威建筑(SUNCON,5263,主板建筑组)和BINASTRA企业(BNASTRA,7195,主板建筑组)。
