稽查报告:规划至今近10年 沙前线基地应速完工



(吉隆坡6日讯)根据2025年第三系列稽查报告,位于沙巴仙本那马布岛的前线作战基地项目应尽快完工,以提升沙巴东部海域及周边地区的安全管控与行动效率。
原定2024年11月完工
报告指出,尽管该项目自规划至今已近10年,但仍未完成;该项目由沙巴东部特别保安指挥区于2016年提议,并在第11大马计划第二阶段(2016年至2020年)获批,核准拨款上限为5281万令吉,原定于2024年11月16日完工。
ADVERTISEMENT
马布岛前线作战基地旨在透过监视、巡逻与执法机制,加强长达1733.3公里海岸线及13万4761.54平方公里海域的安全防控。
报告指出,该项目完成后将能提供高科技基础设施与安全设备,进一步提升当地的防卫能力。

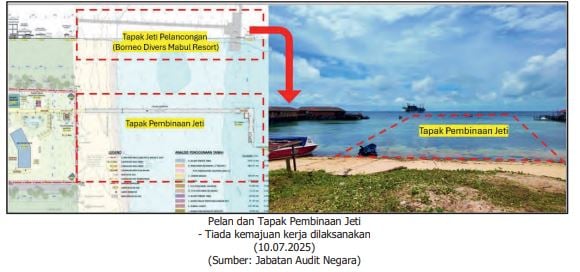

主要问题包括码头工程未开工等
报告披露,稽查过程中发现主要问题包括部分建筑未完工、码头工程尚未开工,以及承包商(公司编号762935-D)因表现不佳而被终止合约。
报告指出,该项目的更改通知已于5月9日获批。
此外,相关公司于2020年8月获颁合约,但在2023年8月1日提出撤回信函,其理由包括冠病疫情导致建筑成本上升、登陆点地点不适合、临时占用地批准延误,以及电气与机械分包商任命太迟。
公共工程局于2023年9月6日向该公司发出终止通知,当时工程进度仅达41%,远低于预期的53%。
公司撤出理由缺正当依据
报告指出,该公司撤出理由缺乏正当依据,且与工程局 203A合约条文内容不符,承包商未能按期完工,导致项目成本增加2870万令吉,总额攀升至8151万令吉,同时也拖延了“沙巴海上监察系统(SWASLA)第二期”项目的进度。
报告也揭露,海域土地丈量与公告程序耗时过长,从2016年1月5日依沙巴土地条例第68章第12条文提交土地申请起,直至2023年6月22日完成公告,历时长达7年5个月又17天(共2725天);延误主因是沙巴土地与测量局(JTU)与沙巴东部特别保安指挥区协调不当,特别是在测量人手不足问题上通报延迟。
为加速项目落实,总稽查署提出6项建议:
1)立即委任新承包商,以防进一步延误、结构损坏及成本上升;
2)有关部门与机构应加强监督与管理,确保工程进度受控;
3)要求新承包商制定复工计划以应对可能延误;
4)政府应依现有合约条款向原承包商索赔;
5)在项目开工前必须完成所有批准程序,包括土地公告;
6)加强内政部、沙巴东部特别保安指挥区、公共工程局及沙巴土地与测量局之间的协调机制。
报告总结说,唯有加快工程进度与强化跨部门合作,方能确保沙巴东部安全防卫体系如期发挥应有效能。
